Débourrage de joints par hydrodémolition au CHU de Nantes
Débourrage de joints par hydrodémolition au CHU de Nantes
Débourrage de joints en environnement hyper-actif
Plus d’un an d’intervention au cœur d’un chantier hors norme
À Nantes, sur l’Île de Nantes, le futur CHU prend forme. Un chantier pharaonique où des centaines d’ouvriers interviennent simultanément sur des bâtiments en élévation constante. Au cœur de cette organisation, THP intervient depuis plus d’un an, pour une mission technique spécifique mais essentielle : le débourrage des joints de dilatation de bâtiment par hydrodémolition Ultra Haute Pression. Une intervention, technique et exigeante.
Le débourrage de joints : une étape clé avant pose des systèmes définitifs
Les joints de dilatation assurent la capacité d’un bâtiment à absorber ses mouvements structurels. Avant la mise en place des systèmes définitifs (profilés, membranes, couvre-joints), il est indispensable de retirer les matériaux provisoires ou résidus (béton, carton, protections temporaires). La prestation consiste ainsi à dégager le béton/carton présent dans les joints.
L’hydrodémolition permet :
- Un retrait précis sans endommager les arêtes béton
- Une sélectivité du jet UHP
- Un respect des géométries du joint
- Une accessibilité dans des zones restreintes.
S’adapter en permanence

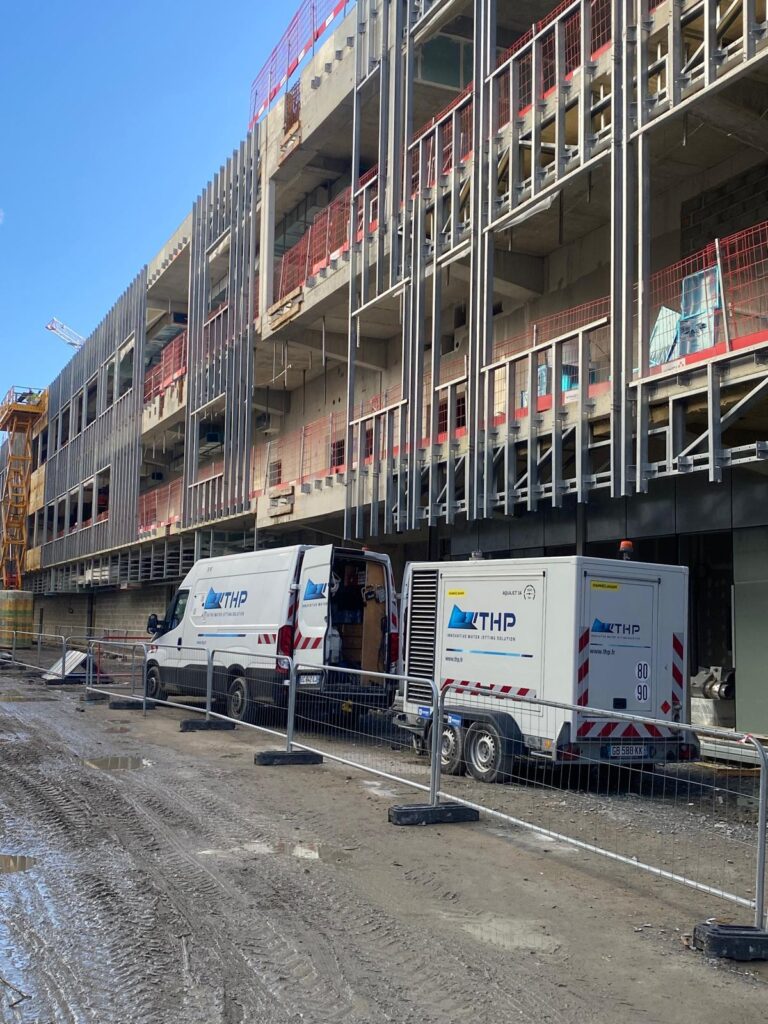

Le volume exact à débourrer étant variable et difficilement quantifiable en amont, l’intervention est réalisée avec une mise à disposition journalière d’un ou plusieurs ateliers d’hydrodémolition.
Cette organisation offre :
- Flexibilité face à l’avancement des autres corps d’état
- Adaptabilité aux contraintes d’accès
- Réactivité sur les zones urgentes.
Depuis plus d’un an, les équipes THP interviennent par phases successives, en coordination avec SOGEA et les équipes VINCI Construction.
La contrainte majeure : la co-activité permanente
Sur le chantier du nouveau CHU, tous les corps de métier travaillent simultanément, à tous les niveaux.
Électriciens, plaquistes, gros œuvre, réseaux, second œuvre : la co-activité est constante.

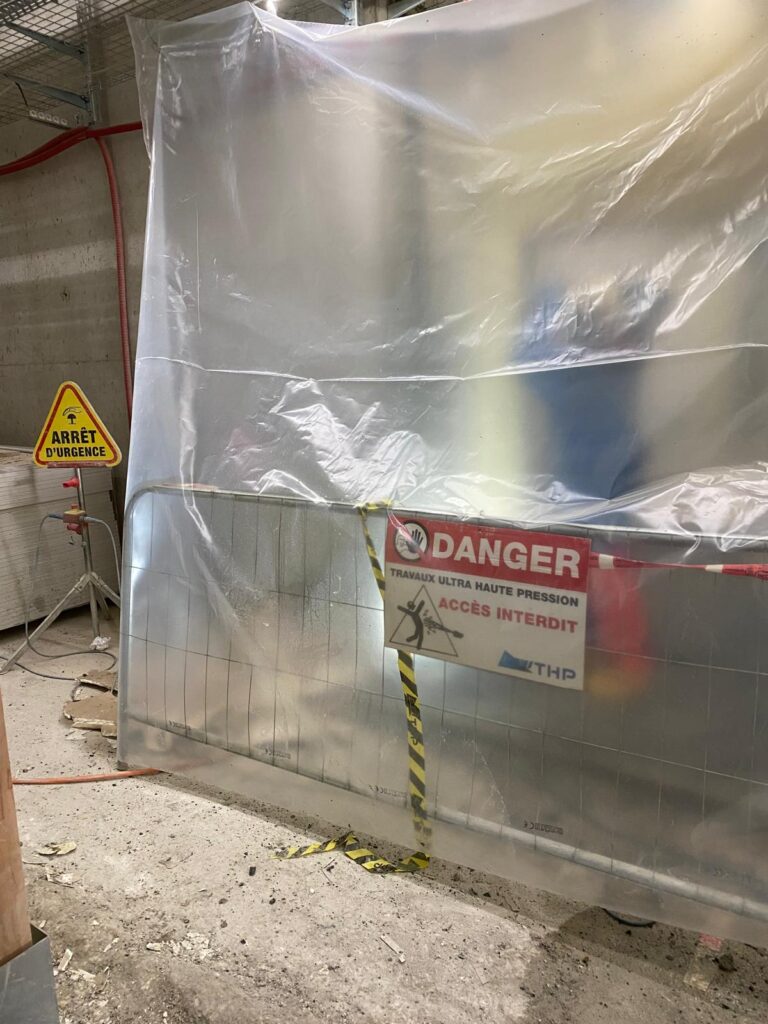

Dès l’offre initiale, une attention particulière était demandée concernant la gestion des protections et de la co-activité. L’hydrodémolition impose pourtant une règle intangible : personne ne doit franchir la zone pendant les phases de projection.
Or, dans un environnement hyper-dynamique, les circulations changent rapidement. Cela impose :
- Mise en place systématique de balisage renforcé
- Signalisation claire des zones interdites
- Surveillance active pendant les phases d’hydrodémolition.
THP alerte ses donneurs d’ordre sur la nécessité absolue de respecter ces périmètres de sécurité.
Des points d’arrêt sont réalisés pour recadrer les obligations de non-franchissement des zones balisées. La sécurité n’est pas négociable, même dans un chantier à forte pression planning.
Travailler avec de grandes longueurs de cannes : aller chercher la matière
Le débourrage des joints impose d’aller extraire des matériaux souvent profonds et compactés.
La difficulté technique majeure réside dans :
- L’utilisation de longueur de canne importante
- L’accès en hauteur
- Le contrôle précis du jet en espace restreint.
Aller chercher la matière cartonnée ou bétonnée au fond du joint nécessite une maîtrise gestuelle importante. La distance augmente les contraintes mécaniques sur l’opérateur UHP.
Cette configuration a amené THP à :
- Adapter ses méthodes
- Se questionner sur l’ergonomie des équipements, pour maintenir l’angle d’attaque adapté et réduire la fatigue de l’opérateur.
Une expertise qui s’adapte au terrain
Le chantier du CHU est pour THP :
- Un laboratoire d’amélioration continue
- Un terrain d’adaptation des méthodes
- Une démonstration que l’hydrodémolition ne se limite pas aux grandes purges structurelles.
Sur un projet pharaonique, le débourrage des joints peut sembler secondaire. Il est pourtant indispensable à la qualité finale de l’ouvrage. Et depuis plus d’un an, les équipes THP y contribuent quotidiennement.
