Hydrodémolition au cœur de Ginko : intervention technique et sécurisée en zone résidentielle
Hydrodémolition au cœur de Ginko : intervention technique et sécurisée en zone résidentielle
Situé dans l’écoquartier Ginko à Bordeaux, à deux pas du centre historique, l’un des nouveaux programmes immobiliers a nécessité une intervention d’hydrodemolition en urgence.
Dans cet environnement résidentiel en plein essor, un travail technique de grande précision a été réalisé à la suite d’une erreur de bétonnage sur la dalle du plancher haut du PHR+0.
Un chantier d’hydrodémolition à haute sensibilité urbaine
En raison de la proximité immédiate de voies circulées et d’habitations, la sécurité du chantier d’hydrodémolition a été une priorité absolue.
L’ensemble du périmètre a été sécurisé par des protections collectives en filets pare-gravats, assurant la protection des riverains et des passants.

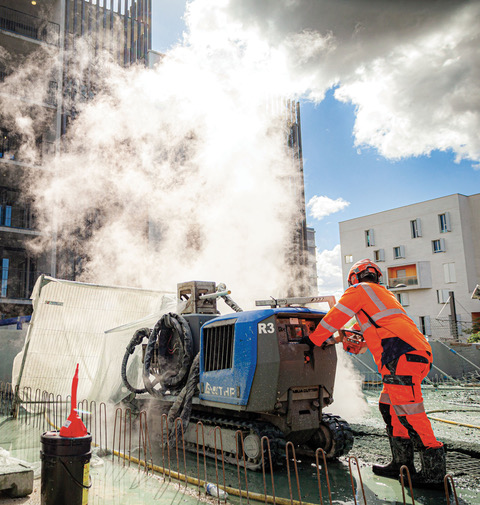

Le robot d’hydrodémolition Aqua Cutter 710V, au centre de l’intervention, a été encapsulé dans une cage roulante recouverte d’un filet pare-gravats, réduisant tout risque de projection.
Cette opération a mobilisé une équipe spécialisée en hydrodémolition :
un pilote de robot, deux opérateurs lanciers et un surveillant sécurité, tous coordonnés par le chef de chantier principal.
Objectifs et contraintes techniques de l’hydrodémolition

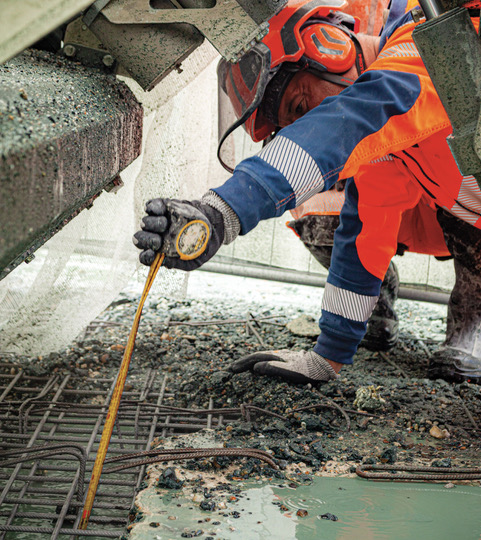

La prestation portait sur l’hydrodémolition de la dalle de compression au droit des poutres et des rives du plancher, avec une profondeur moyenne de 25 cm – portée à 35 cm pour les zones annexes – afin de récupérer les aciers structurels pour la remise en recette de la dalle.
Au total, ce sont 25 m³ de béton qui ont été retirés :
• 14,19 m³ sur les poutres et bandes de rive (56,76 m²)
• 10,15 m³ sur les surfaces annexes (29 m²)
En raison de la complexité de l’hydrodémolition et pour éviter tout dommage sur la dalle du rez-de-chaussée, les eaux de laitance et les gravats issus de l’intervention ont été évacués par camion aspirateur et “huile de coude”, garantissant la propreté exigée du site.
Souci d’adaptation et coordination fine
Compte tenu des nuisances sonores générées par l’hydrodémolition UHP (ultra haute pression), les travaux ont été strictement encadrés par des horaires de chantier, de 8h à 17h, afin de limiter l’impact sur le voisinage.
L’accessibilité du matériel d’hydrodémolition, au pied comme au sommet du bâtiment, a nécessité une préparation logistique rigoureuse et une coordination fine entre les équipes.
Cette intervention d’hydrodémolition à Bordeaux-Ginko illustre la capacité des équipes THP à agir avec précision, sécurité et réactivité en milieu urbain sensible.
Grâce à la technologie robotisée et au savoir-faire des opérateurs, le chantier a été mené dans le respect des délais, de la structure et de l’environnement résidentiel.
